Linia electrică Vulcănești–Chișinău: 80% din piloni instalați, lucrările avansează rapid6Foto1Video© ziua.md

Linia electrică Vulcănești–Chișinău: 80% din piloni instalați, lucrările avansează rapid

, 7 știri, 2 vizualizări

Pe de o parte, muncitorii asamblează pilonii în apropierea Stației Electrice Vulcănești, iar pe celălalt capăt al traseului au ajuns deja la doar câțiva kilometri de Stația Electrică Chișinău.

Potrivit datelor Unității de Implementare a Proiectelor în Energetică (UCIPE), până în prezent, 501 fundații pentru piloni sau 99 la sută au fost deja construite, 456 piloni (90%) sunt asamblați, dintre care 407 piloni (80%) sunt instalați. Totodată, peste 79 km de conductoare (51%) au fost întinse.

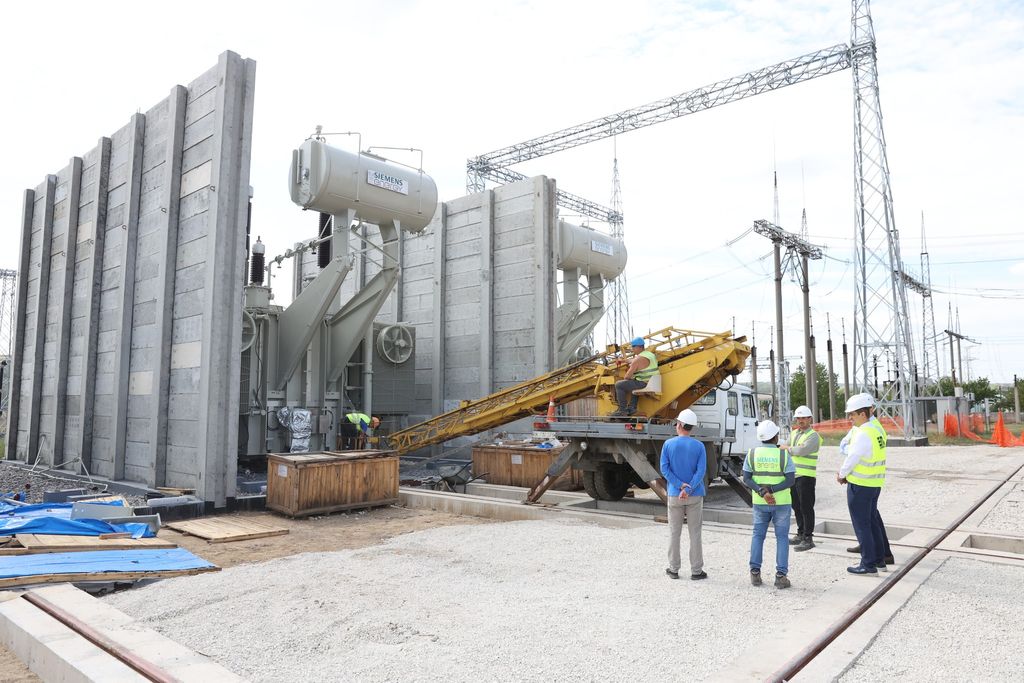

În același timp, la Stația Electrică Chișinău sunt în proces de montare cele patru unități monofazate ale autotransformatorului de forță, iar la Stația Electrică Vulcănești continuă lucrările de betonare a fundațiilor pentru echipamente.
