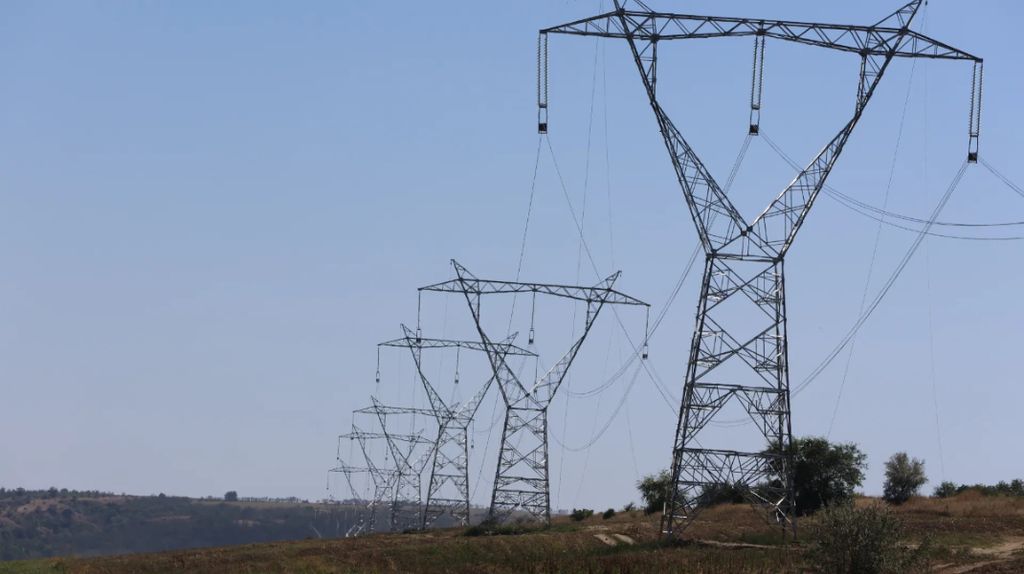

Lansarea liniei electrice Vulcănești–Chișinău, amânată până la sfârșitul lunii martie2Foto© realitatea.md

Lansarea liniei electrice Vulcănești–Chișinău, amânată până la sfârșitul lunii martie

, 5 știri, 0 vizualizări

Punerea în funcțiune a liniei de transport al energiei electrice VulcăneștiChișinău, un strategic pentru securitatea energetică a Republicii Moldova, a fost amânată până la sfârșitul lunii martie, a anunțat ministrul Energiei, Dorin Junghietu la Jurnal TV.

Autoritățile intenționau inițial ca linia să devină operațională până la sfârșitul anului 2025, însă ministrul a spus că dificultăți tehnice, logistice și condițiile meteorologice nefavorabile din toamnă au dus la întârzieri. Deși lucrările de construcție au fost finalizate la sfârșitul lunii noiembrie, testările și ajustările tehnice au avut loc abia în ianuarie.

Junghietu a declarat că, dacă linia ar fi fost deja funcțională, pana de curent de la sfârșitul săptămânii trecute – care a afectat aproximativ 70% din țară – ar fi putut fi evitată.
